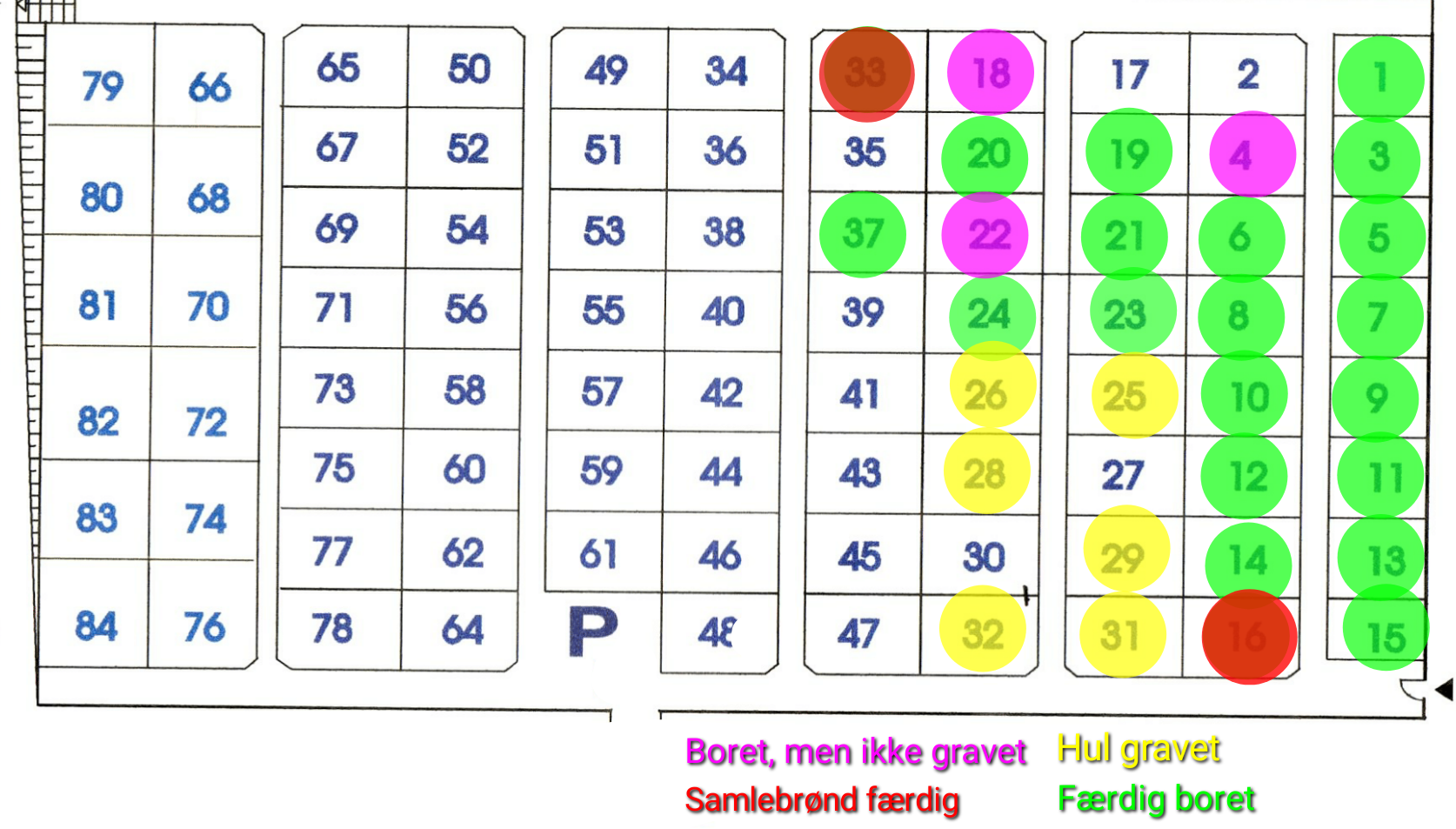

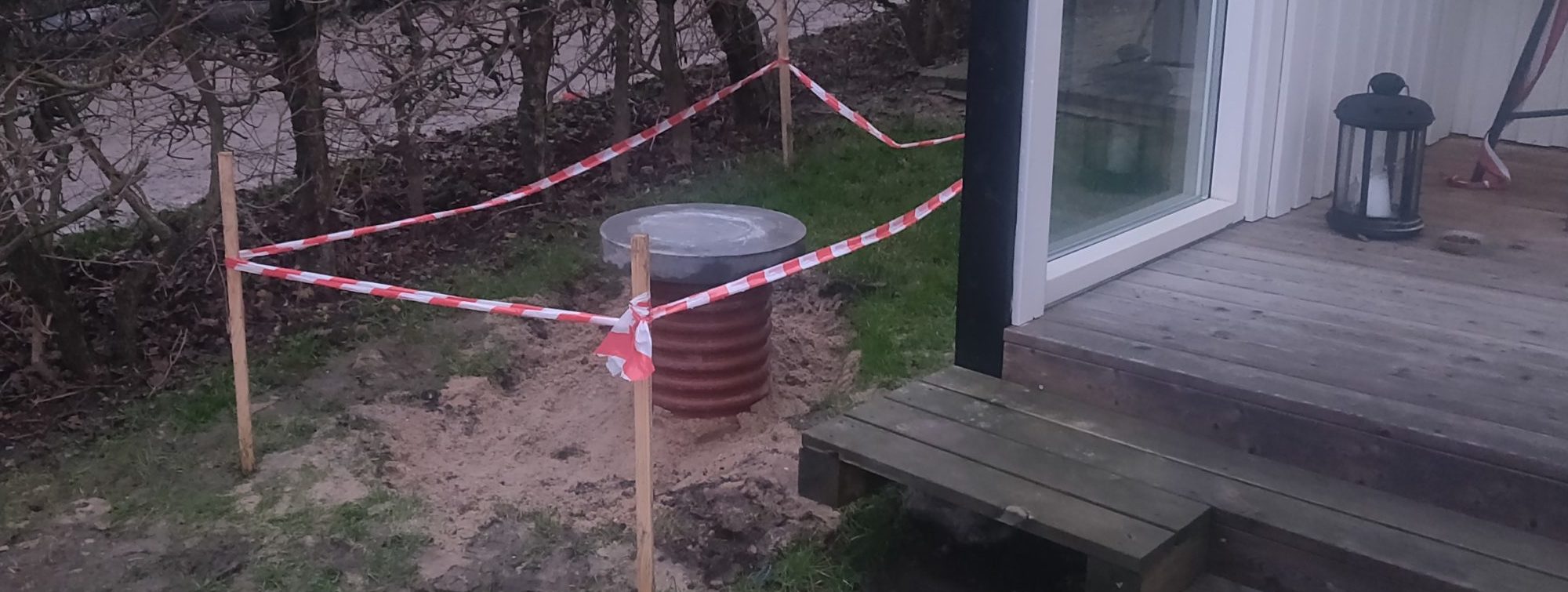

- Første samlebrønd færdig på havegang 1.
- Boret på havegang 2
- Gravet samlebrøndshuller på havegang 2
- Boret “hovedledning” på havegang 3 (fra 33 til 47)
Næste uge:
- Starter op med at grave på havegang 5
- Samlebrønde gøres færdige på nederste havegang.
- Bore på havegang 2.
