Status uge 44

Der graves stadig kloakhovedledning ned langs skolen.
Næsten ned i 4 meters dybde.

Der har været et maskinnedbrud på den største af deres gravmaskiner, som de skal bruge til de store og dybe huller.
Derfor har de i stedet været inde i have 3, 5, 7 og 11 og grave “små” huller, til der hvor samlebrønden skal placeres.


Næste uge:

I næste uge kommer de med udstyr til at skyde rør ind, fra havegangen og frem til samlebrønds-hullet i hver have.
De starter på nederste havegang.
Én havegang tager ca. 3 uger.

Ved at skyde så meget, som der nu er planlagt, vil sporene efter VAM være en del mindre.
Kommer der meget regn og mudder, bliver det mere tydeligt at se man har haft besøg af VAM.

Der fortsættes med at grave langs skolen




360º billede
Træk i billedet for at se rundt.
Tryk på pil øverst til højre, for at se flere billeder

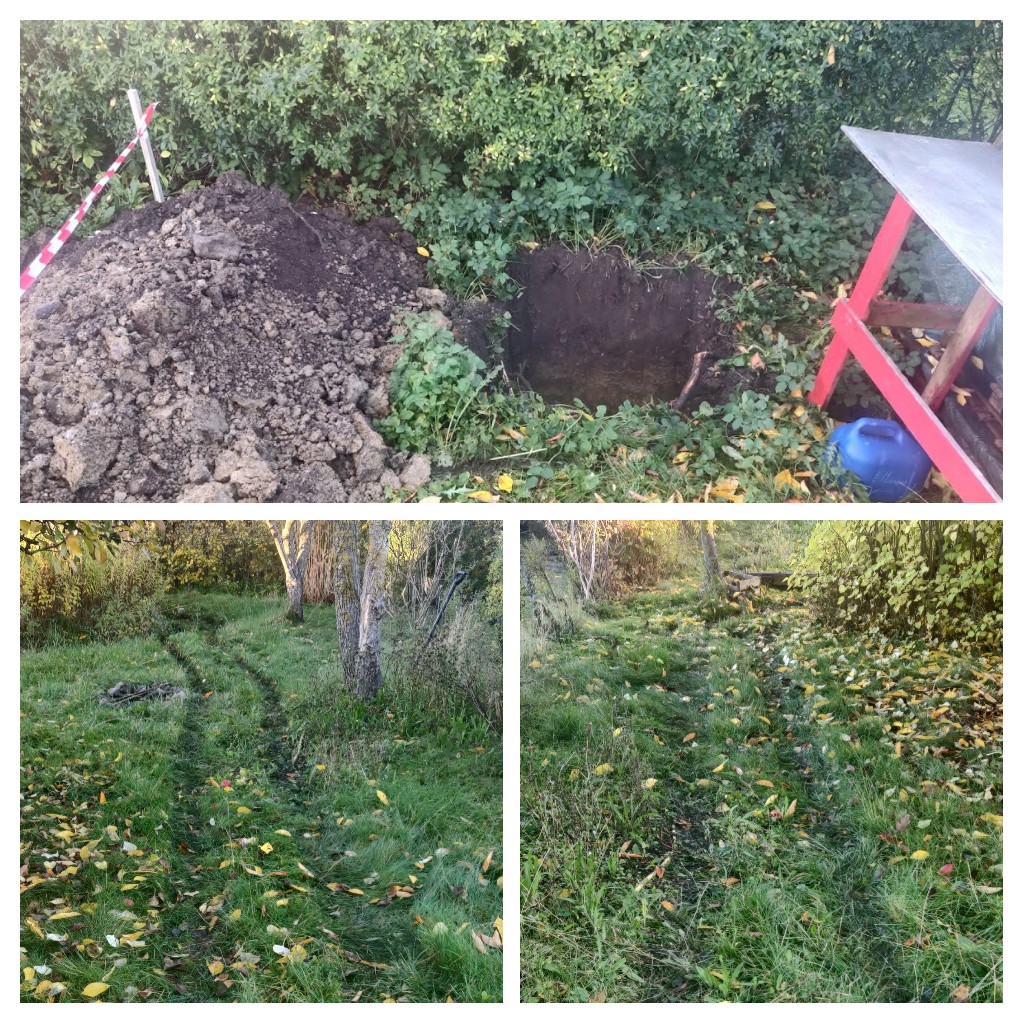

Sådan kan det se ud, efter der er gravet  et hul til samlebrønden:

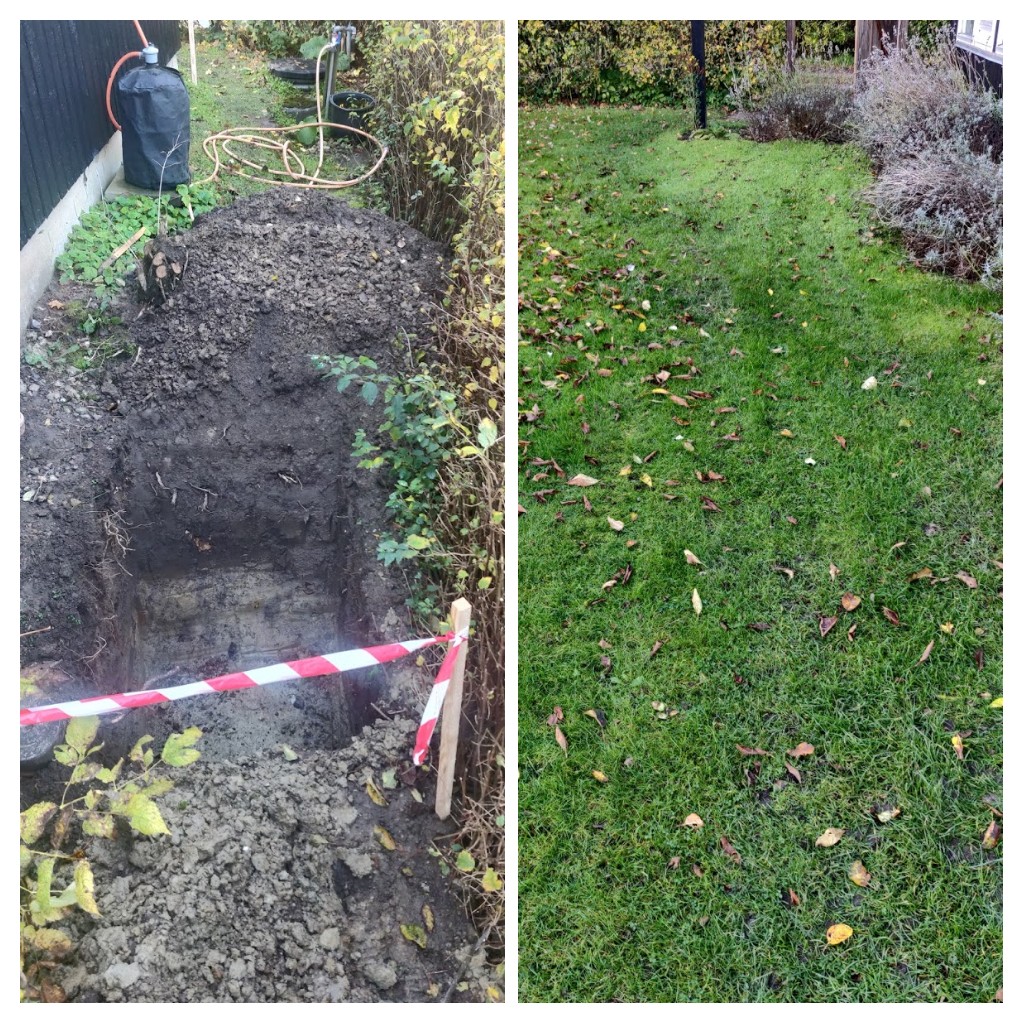

Eksempel 1
Eksempel 2
